Linux Unix Алгоритмические языки Аналоговые и гибридные вычислительные устройства Архитектура микроконтроллеров Введение в разработку распределенных информационных систем Введение в численные методы Дискретная математика Информационное обслуживание пользователей Информация и моделирование в управлении производством Компьютерная графика Математическое и компьютерное моделирование Моделирование Нейрокомпьютеры Проектирование программ диагностики компьютерных систем и сетей Проектирование системных программ Системы счисления Теория статистики Теория оптимизации Уроки AutoCAD 3D Уроки базы данных Access Уроки Orcad Цифровые автоматы Шпаргалки по компьютеру Шпаргалки по программированию Экспертные системы Элементы теории информации

Расчет сетевого графика в таблице


Дата добавления: 2014-11-28; просмотров: 858; Нарушение авторских прав


Номера начальных событий предшест­вующих работ   Код работ (У)   Про-должи-тель-ность забот   Раннее начало работ '(ij)   Раннее оконча­ние забот |Р°   Позднее начало работ   Позднее оконча­ние работ ,пн 0»j)°   Полный резерв времени забот   Свобод­ный резерв времени работ r(i,j)

-   (1,2)
  (2,3)
  (2,4
  (3,5)
  (3,7)               •2
  (4,5)
  (4,8)
3,4   (5,6)
  (6,7)
  (6,8)
  (6,9)
3,6   (7,9)
4,6   (8,9)
6,7,8   (9,10)           20 '

Ранние сроки начала и окончания работ рассчитываются по таблице сверху вниз. Раннее начало работ, выходящих из первого события, равно нулю. Раннее окончание - сумме ран­него начала и продолжительности работы:





Например, для работы (1,2): t?°2\ - tP"^ +1^ 2):

Раннее начало последующих работ равно максимальному
ранних окончаний предшествующих работ: "(| ,,

> >,.<> . .> ,-••;* ^1 и

Например, для работы (5,6): t

111
Подобным образом определяются ранние начала и окон­чания всех работ и заносятся в графы 4 и 5 табл. 6.2.

Максимальное раннее окончание работ, входящих в за­вершающее событие, определяет продолжительность критиче­ского пути. В рассматриваемом примере Т™ = 20.

Поздние сроки начала и окончания работ записываются в графы 6 и 7 табл. 6.2 Расчет ведется в таблице снизу вверх.

Для работ, входящих в завершающее событие, позднее окончание равно продолжительности критического пути:


.по




Позднее начало любой работы определяется разностью ее поздним окончанием и продолжительностью:


.ПН




Например, для работы (9,10):

Позднее окончание любой работы равно наименьшем^
позднему началу последующих работ: tл .ч= mint(д). |
Например, для работы (2,4): <

Подобным образом определяются поздние сроки всех ра­бот сетевого графика.

i Полный резерв времени равен разности поздних и ран»-них сроков:


no

пн

• =

''•1.Ш




Например, для работы (2,4):

= 4-2 =

Полный резерв времени заносится в графу 8 табл. 6.2.

У работ критического пути полный резерв времени равен
нулю. Определяем критические работы, т.е. работы, лежащие
на критическом пути, это - (1,2); (2,3); (3,5); (5,6); (6,8) (8,9);
(9,10). Критический путь рассматриваемого сетевого графика

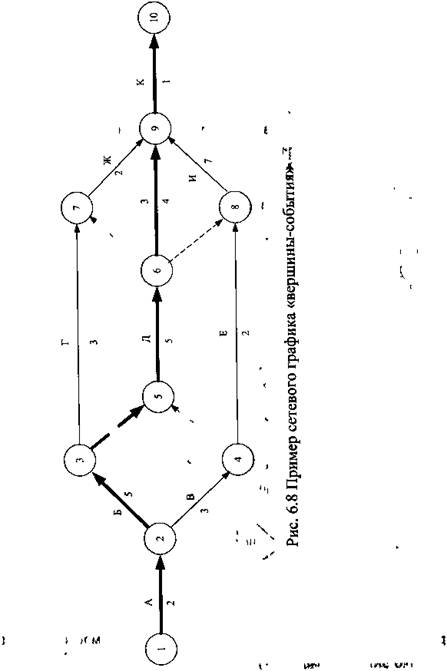

(рис. 3.8) будет (1,2,3X6,8,9,10). '!;,; тт v ч





-i;








Свободный резерв времени заносится в графу 9 табл. 6.2 и определяется разностью между ранним началом последую­щей работы и ранним окончанием данной работы:

Например, для работы (3,7):

Свободный резерв времени работы всегда меньше или ра вен ее полному резерву:

По вышеописанному алгоритму все расчеты производятся в таблице 6.2 используя приведенные формулы.



<== предыдущая лекция | следующая лекция ==>
Расчет сетевого графика «вершины - работы» | Алгоритм расчета непосредственно на сетевом графике


Карта сайта Карта сайта укр


Уроки php mysql Программирование

Онлайн система счисления Калькулятор онлайн обычный Инженерный калькулятор онлайн Замена русских букв на английские для вебмастеров Замена русских букв на английские

Аппаратное и программное обеспечение Графика и компьютерная сфера Интегрированная геоинформационная система Интернет Компьютер Комплектующие компьютера Лекции Методы и средства измерений неэлектрических величин Обслуживание компьютерных и периферийных устройств Операционные системы Параллельное программирование Проектирование электронных средств Периферийные устройства Полезные ресурсы для программистов Программы для программистов Статьи для программистов Cтруктура и организация данных





Не нашли то, что искали? Google вам в помощь!




© life-prog.ru При использовании материалов прямая ссылка на сайт обязательна.

Генерация страницы за: 0.153 сек.
