Linux Unix Алгоритмические языки Аналоговые и гибридные вычислительные устройства Архитектура микроконтроллеров Введение в разработку распределенных информационных систем Введение в численные методы Дискретная математика Информационное обслуживание пользователей Информация и моделирование в управлении производством Компьютерная графика Математическое и компьютерное моделирование Моделирование Нейрокомпьютеры Проектирование программ диагностики компьютерных систем и сетей Проектирование системных программ Системы счисления Теория статистики Теория оптимизации Уроки AutoCAD 3D Уроки базы данных Access Уроки Orcad Цифровые автоматы Шпаргалки по компьютеру Шпаргалки по программированию Экспертные системы Элементы теории информации

Дом № 2


Дата добавления: 2015-08-31; просмотров: 553; Нарушение авторских прав


Cправка о степени готовности

По объекту: Московская обл., Ногинский район, городское поселение Обухово, пос. Обухово, ул.Школьная по состоянию на 12.01.2015г.

Дом №1

Выполненные работы:

1) Работы по железобетонным конструкциям (монолитный каркас здания) проведены полностью.

2) Фасадные стены (кладка из кирпича и пеноблока с утеплителем), облицовка балконов выполнены полностью.

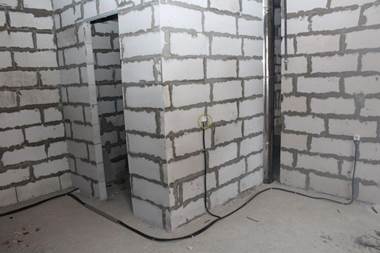

3) Внутренние перегородки (кладка изпеноблоков) выполнена.

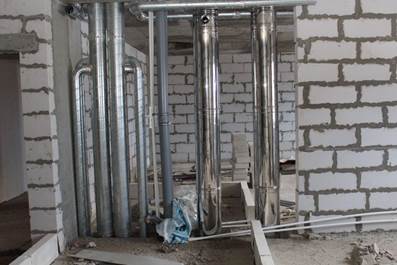

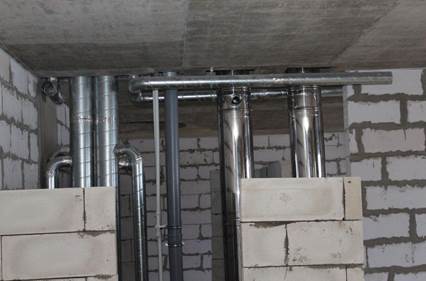

4) Прокладка коммуникаций (вода, канализация, вентиляция, выхлопные трубы газовых котлов) внутри дома выполнены.

5) Разводка под отопление выполняется, радиаторы установлены на 80 %.

6) Кладка в санузлах ведется (выполнено на 60 %).

7) Мансардные этажи обшиваются утеплителем и гипсокартоном (выполнено 80 %).

8) Отделочные работы мест общего пользования(шпаклевка стен) выполняются.

9) Устройство кровли выполнено полностью.

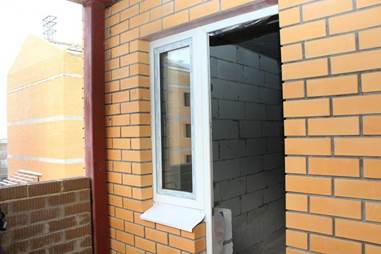

10) Установка окон – 100 %.

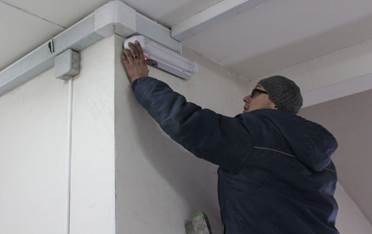

11) Ведутся электротехнические работы.





Дом № 2

Выполненные работы:

1) Работы по железобетонным конструкциям (монолитный каркас здания) проведены полностью.

2) Фасадные стены (кладка из кирпича и пеноблока с утеплителем), облицовка балконов выполнены полностью.

3) Внутренние перегородки (кладка из пеноблоков) выполнена.

4) Прокладка коммуникаций (вода, канализация, вентиляция, выхлопные трубы газовых котлов) внутри дома выполнены.

5) Разводка под газ и отопление выполнена, радиаторы установлены на 100 %.

6) Кладка в санузлах выполнена.

7) Мансардные этажи обшиты утеплителем и гипсокартоном.

8) Отделочные работы мест общего пользования выполнены.

9) Устройство кровли выполнено полностью.

10) Установка окон – 100 %.

11) Плитка в местах общего пользования уложена на 100%.



12) Электрические светильники, шкафы и звонки установлены.

13) Подготовка к обмеру БТИ.

Дом №3

Выполненные работы:

1) Работы по железобетонным конструкциям (монолитный каркас здания) проведены полностью.

2) Фасадные стены (кладка из кирпича и пеноблока с утеплителем), облицовка балконов выполнены полностью.

3) Внутренние перегородки (кладка из пеноблоков) выполнена.

4) Прокладка коммуникаций (вода, канализация, вентиляция) внутри дома выполнены.

5) Устанавливаются перегородки санузлов.

6) Работа по обшивке мансардных этажей ведется и выполнена на 60%.

7) Устройство кровли выполнено полностью.

8) Установка окон – 100 %.

9) Инженерные сети- 100 %.

10) Ведутся электротехнические работы.



Дом №4

Выполненные работы:

1) Работы по железобетонным конструкциям (монолитный каркас здания) проведены полностью.

2) Фасадные стены (кладка из кирпича и пеноблока с утеплителем), облицовка балконов выполнены полностью.

3) Внутренние перегородки (кладка из пеноблоков) выполнена на 80%.

4) Устанавливается стропильная система.

5) Прокладка коммуникаций (вода, канализация) внутри дома выполнена.

Дом №5

Выполненные работы:

1) Работы по железобетонным конструкциям (монолитный каркас здания) проведены полностью.

2) Фасадные стены (кладка из кирпича и пеноблока с утеплителем), облицовка балконов выполнены полностью.

3) Внутренние перегородки (кладка из пеноблоков) выполнена на 80%.

4) Устанавливается стропильная система.

5) Прокладка коммуникаций (вода, канализация) внутри дома выполнена.

Дом №6

Выполненные работы:

1) Работы по железобетонным конструкциям (монолитный каркас здания) проведены полностью.

2) Фасадные стены (кладка из кирпича и пеноблока с утеплителем), облицовка балконов выполнены полностью.

3) Внутренние перегородки (кладка из пеноблоков) выполнена на 100 %, остались санузлы.

4) Устройство кровли выполнено на 100%.

5) Прокладка коммуникаций (вода, канализация, вентиляция) внутри дома выполнены.

6) Ведутся работы по устройству системы отопления: (установка радиаторов, устройство трубной разводки)

7) Монтаж окон выполнен на 100%.

8) Ведутся электротехнические работы.





<== предыдущая лекция | следующая лекция ==>
Определение оптимального объема уровня логистического сервиса | Венозная гиперемия


Карта сайта Карта сайта укр


Уроки php mysql Программирование

Онлайн система счисления Калькулятор онлайн обычный Инженерный калькулятор онлайн Замена русских букв на английские для вебмастеров Замена русских букв на английские

Аппаратное и программное обеспечение Графика и компьютерная сфера Интегрированная геоинформационная система Интернет Компьютер Комплектующие компьютера Лекции Методы и средства измерений неэлектрических величин Обслуживание компьютерных и периферийных устройств Операционные системы Параллельное программирование Проектирование электронных средств Периферийные устройства Полезные ресурсы для программистов Программы для программистов Статьи для программистов Cтруктура и организация данных





Не нашли то, что искали? Google вам в помощь!




© life-prog.ru При использовании материалов прямая ссылка на сайт обязательна.

Генерация страницы за: 0.004 сек.
